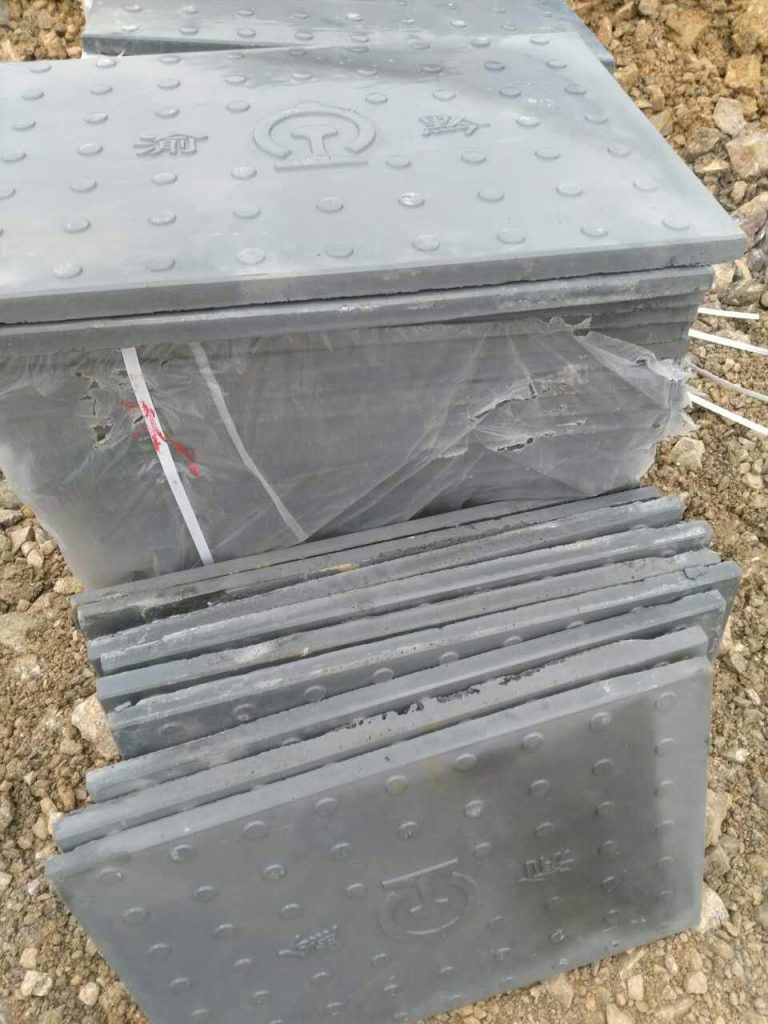

高鐵rpc蓋板塑料模具施工養護詳細說明
高鐵RPC蓋板的使用往往是結合電力電纜,水利等渠溝的上端處使用,通過使用高鐵rpc蓋板塑料模具澆筑成型的水泥蓋板,在澆筑過程以及模具養護過程中極為重要,下面來對于蓋板塑料模具在澆筑施工過程中的注意事項來進行詳細的解說。
RPC蓋板模具在澆筑過程中所需要采用的材質以及澆筑工藝主要有一下幾點:
1.攪拌設計應采用強制式攪拌機,攪拌速度不宜杜宇45轉/分。
2.RPC材料的水膠比應控制在0.2以下。
3.總氯離子含量不應超過膠凝材料總量的0.06%。
4.鋼纖維摻量不應低于60kg/m3。
5.在配置RPC材料拌和物時,何種原材料設備的極限偏差應符合規定:水泥。符合摻和料干燥狀態土1%;骨料采用干燥骨料土2%;水、外加劑圖0.5%;鋼纖維土1.0%
6.投料順序應為骨料、鋼纖維、水泥、復核摻和物、水、化學增強劑、干料先預先攪拌4min,加水、化學增強劑在攪拌4min。
7.攪拌完畢的活性粉末混凝土材料拌合物塌落度控制在140-180mm
8.拌和物應在20min內灌注完畢,單一構件應一次澆筑成型。
9.RPC材料攪拌、運輸、澆筑應在10℃以上的環境下完成。
10.在灌注RPC構件過程中應隨機制作RPC材料試件,試件應水構件或同條件下成型,并隨構件同條件養護。
11.RPC材料抗壓強度、抗拉強度、彈性模量、電通量、抗凍等級指標應滿足第六點中的要求。
以上幾點便是塑料模具澆筑過需要注意的幾點,而對于澆筑成功后養護過程也極為重要。完成成型的構件需要采用以下幾點來進行養護,其主要有靜停、初養、終養以及最后的自然養護。下面就來對以上幾點養護方式來進行詳細說明:
1.靜養:成型后的構件靜停的溫度在10℃以上,相對濕度在60%以上,靜停時間不應小于6小時。
2.初養:靜停完畢后的構件需要進行蒸汽養護,升溫速度不能過塊,最佳把握在10℃/h,升溫至40℃后要恒溫保持在24小時,在以不大于10℃/h的速度降溫。
3.拆模:初養結束后,可以拆模,拆模時應確定保構件溫度與環境溫差不大于15℃。
4.終養:脫模后的構件終養過程分升溫,恒溫,降溫三個階段,升溫速度不應大于10℃/h降溫速度不應大于10℃/h,恒溫溫度控制在70℃土5℃之間,
5.自然養護:構件終養結束后需要自然養護,在養護過程中環境平均溫度需高于10℃,并需要對蓋板模具澆筑成型的預制件進行澆水,并且要進行覆蓋,養護的時間不應該小于14天,氣溫低于10℃時候按冬季施工處理。
以上幾點便是在對高鐵rpc蓋板塑料模具在澆筑以及日后養護過程中需要注意的幾點,在以上幾點都能優異的完成后在相信在日后使用上也能更為方便。達到真正的省時省力。
請廣大客戶注意:
由于本公司各規格尺寸已有塑料模具數量已達3000種之多,所以如果您沒有在網站中找到合適的產品,可以查看麗臣塑業的電子畫冊,主要分為高鐵和市政專用!如果您希望以最短的時間內找到您想要的產品,請撥打麗臣熱線:0573-82606007
麗臣塑業主營產品:現澆塑料模板,六角護坡模具、高鐵水泥護欄模具、溝蓋板模具、路沿石模具、彩磚模具、井蓋模具等一系列水泥制品塑料、鋼模具及配套的機械設備配件等,如條紋磚條紋機、脫模機、高鐵護欄離心機、加料機等。
上一篇: 聲屏障鋼模具立面布置設計圖
下一篇: 水泥聲屏障模具安裝布置設計圖
